拆除及叶片复材固废 惠来石碑山风电场于2007年2月并网发电,建设安装167台单机容量为600千瓦的风力发电机组。 据悉,截止2024年6月,根据运维招标公告中显示,石碑山风电场因配合广东揭阳520万方原油商业储备库建设工程的建设要求,已拆移17台风机,另有1台风机因靠近海边基础受海浪侵蚀已拆除。目前,全场共149台风机, 因设备老化严重,部分风机主机设备如叶片、齿轮箱、发电机缺陷停机... 该项目预计拆除149台单机容量为600W的风电机组,预计产生约1100吨退役纤维复合材料(风电叶片、机舱罩等)固体废物处置。

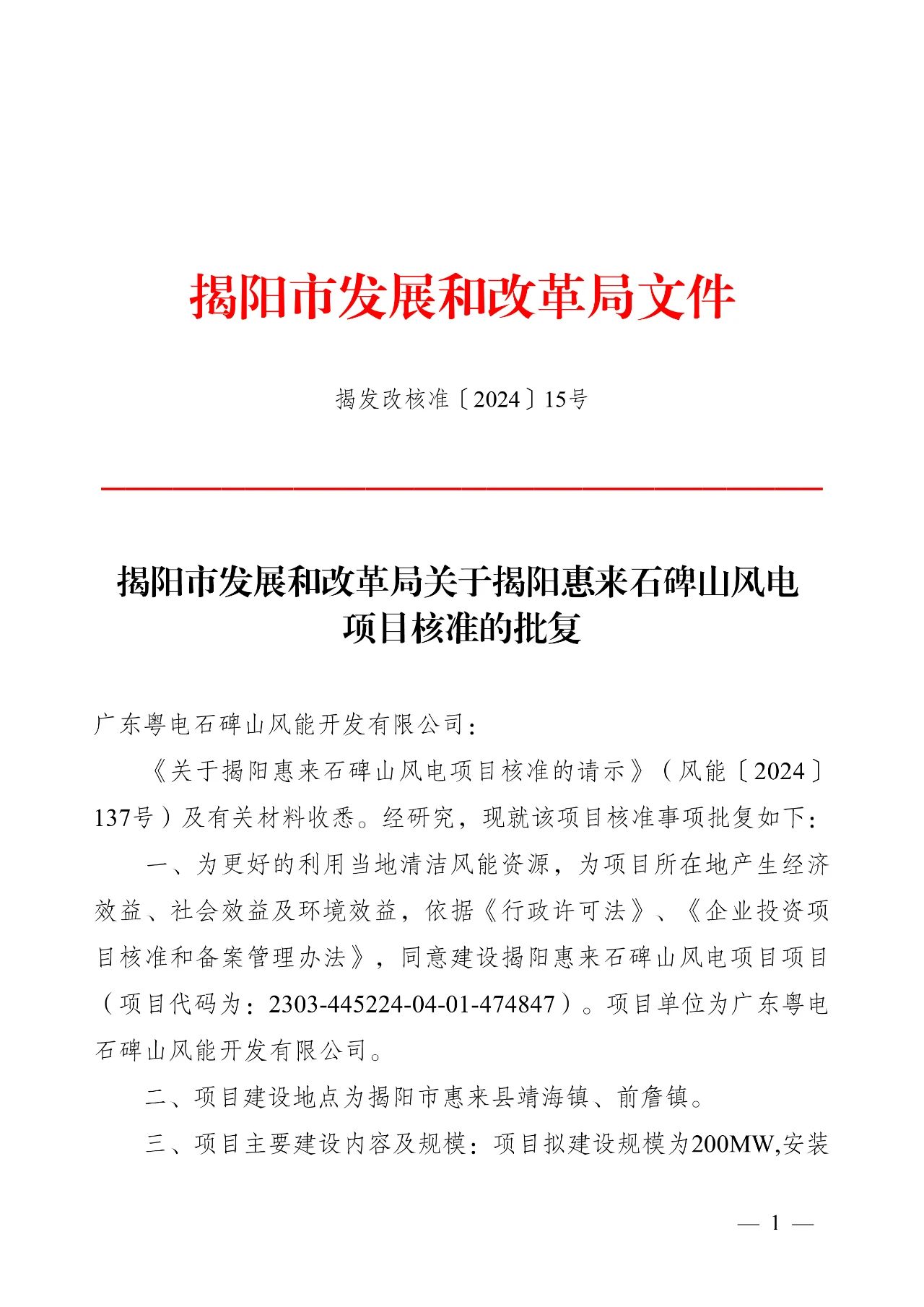

近日,从揭阳市发展和改革局获悉,揭阳惠来石碑山风电项目获得揭阳市发展和改革局核准批复,该项目规划装机容量200MW。在原址167个机位点拟选取15个机位点,安装...
近日,龙源电力甘肃玉门风电场“以大代小”等容改造项目获得甘肃省酒泉市能源局核准批复,这是甘肃省首批风电“以大代小”等容改造项目。龙源电力甘肃玉门风电场该风电场位...
10月24日,广东省江门市发展和改革局发布中广核台山端芬风电场、中广核台山广海风电场等3个风电场改造项目核准前公示。根据公示,中广核台山端芬风电场位于江门市台山...
